Les travaux

Les travaux de la requalification de la place de la Libération ont débuté la 2ème semaine d’avril 2023.
Dès le début du chantier, un parking provisoire de 25 places sera réalisé et permettra de proposer une offre de stationnement compensatrice.

Le phasage des travaux a été travaillé avec deux objectifs majeurs :

  • Maintenir le maximum de circulation sur la place, tout en évitant les changements de sens de circulation intempestifs.
  • Garantir le maximum de stationnement sur la place, tout au long des travaux.
A partir du 21 avril, l’éclairage public du quartier de la place de la Libération est mis hors service pour le besoin des travaux de réhabilitation. Cela permettra de sécuriser le chantier actuellement en cours, et de retirer certains candélabres.
Cette extinction concerne également tout ou partie des rues adjacentes à la place de la Libération ; le réseau d’éclairage public étant vaste.
La remise en service de l’éclairage public se fera au fur et à mesure de l’avancée des différentes phases de travaux à partir de la mi-juillet.

A partir du 8 mai, les bacs à ordures ménagères et déchets recyclables situés place de la Libération seront déplacés sur le parvis de l’église.

PHASE 1A

  • Durée estimée des travaux
    3 semaines
  • Places de stationnement disponibles
    Avant travaux : 65 places
    Pendant travaux : environ 61 places
  • Plan de déviation

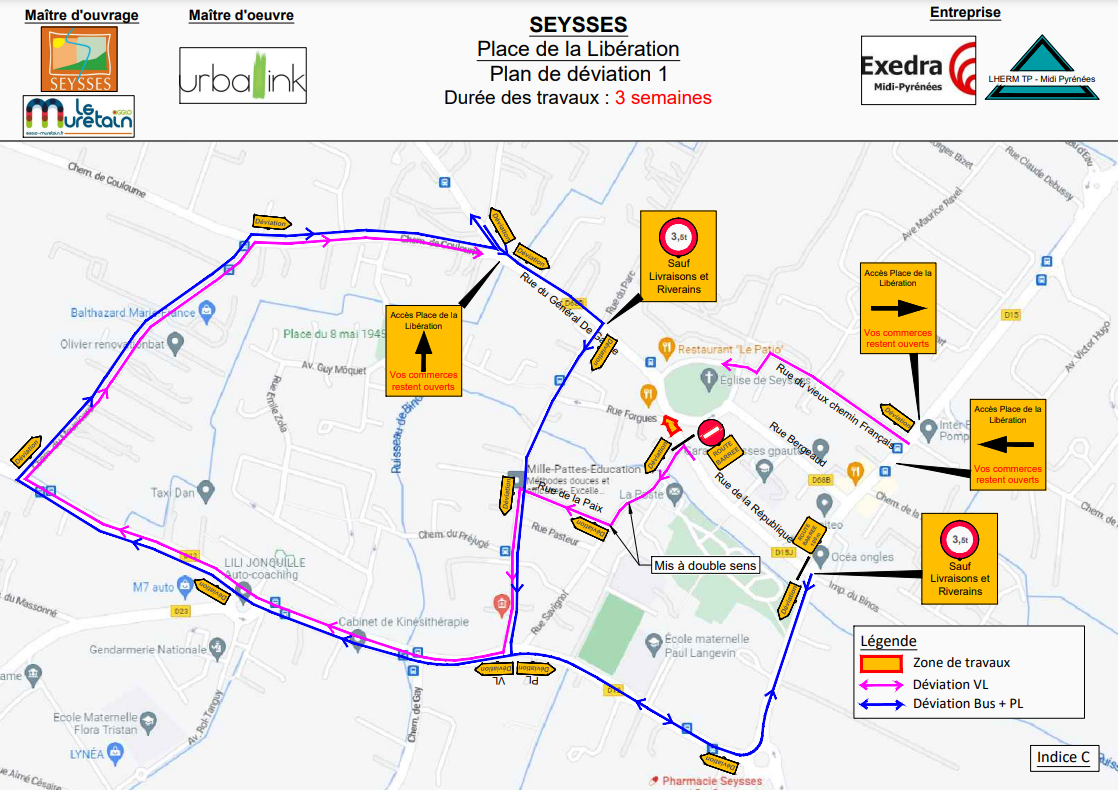

    cliquez ici

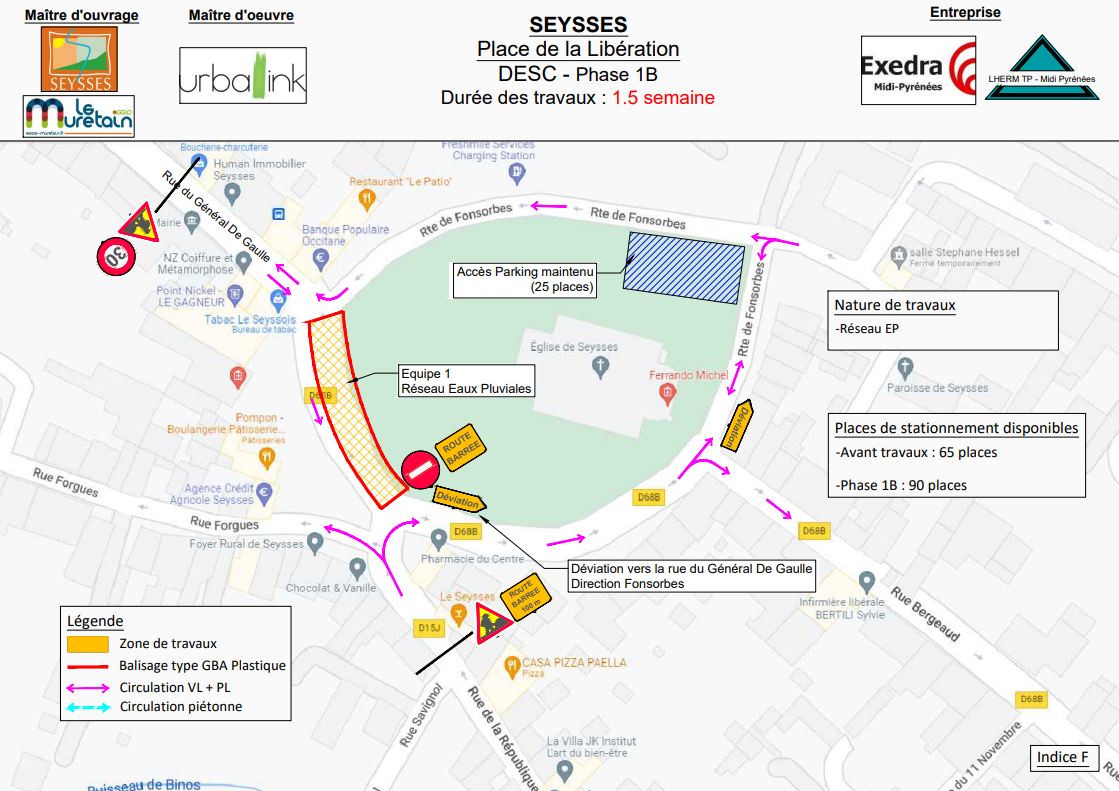

PHASE 1B

  • Durée estimée des travaux
    1,5 semaine
  • Places de stationnement disponibles
    Avant travaux : 65 places
    Pendant travaux : environ 90 places
  • Plan de déviation
    cliquez ici

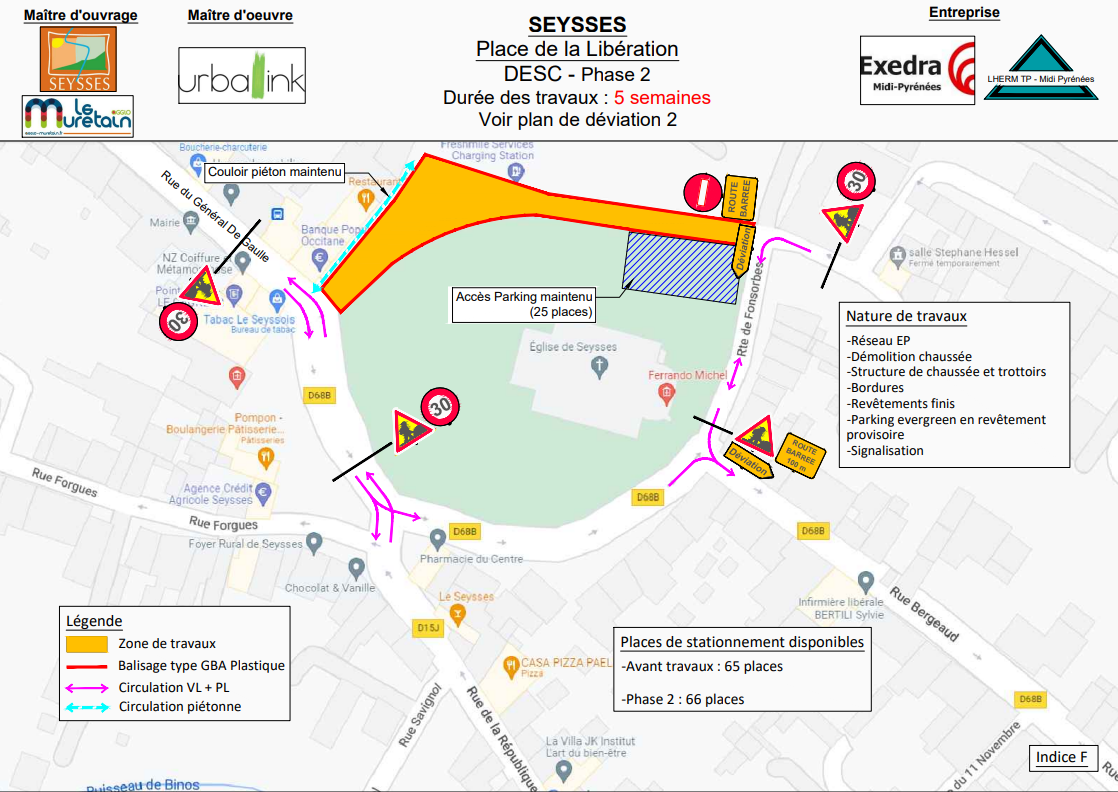

PHASE 2

  • Durée estimée des travaux
    5 semaines
  • Places de stationnement disponibles
    Avant travaux : 65 places
    Pendant travaux : environ 66 places
  • Plan de déviation
    cliquez ici

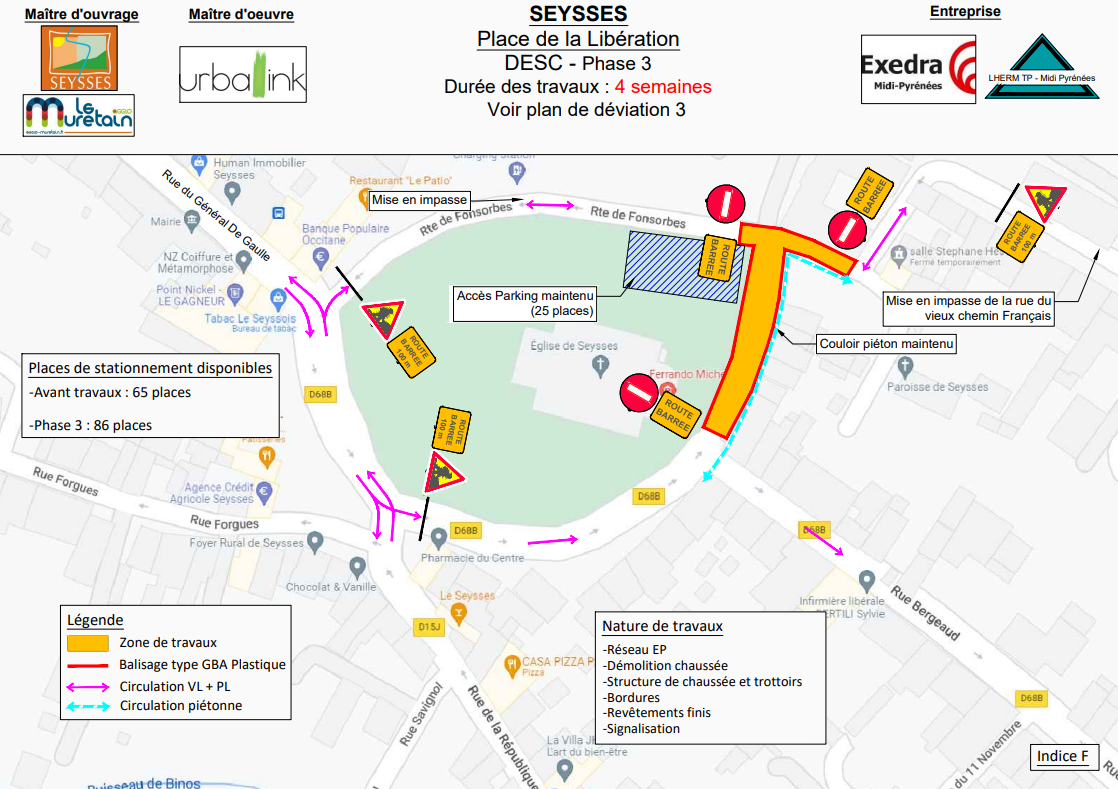

PHASE 3

  • Durée estimée des travaux
    4 semaines
  • Places de stationnement disponibles
    Avant travaux : 65 places
    Pendant travaux : environ 86 places
  • Plan de déviation
    Consultable lors du commencement de la phase

PHASE 4

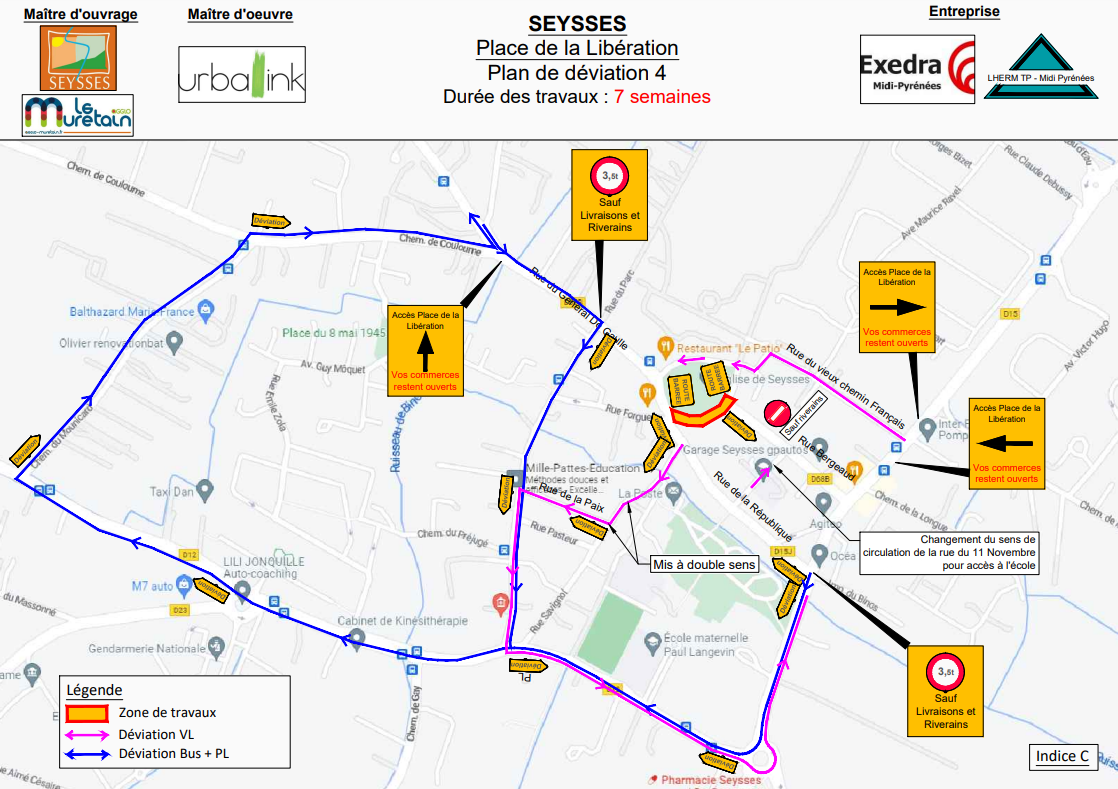

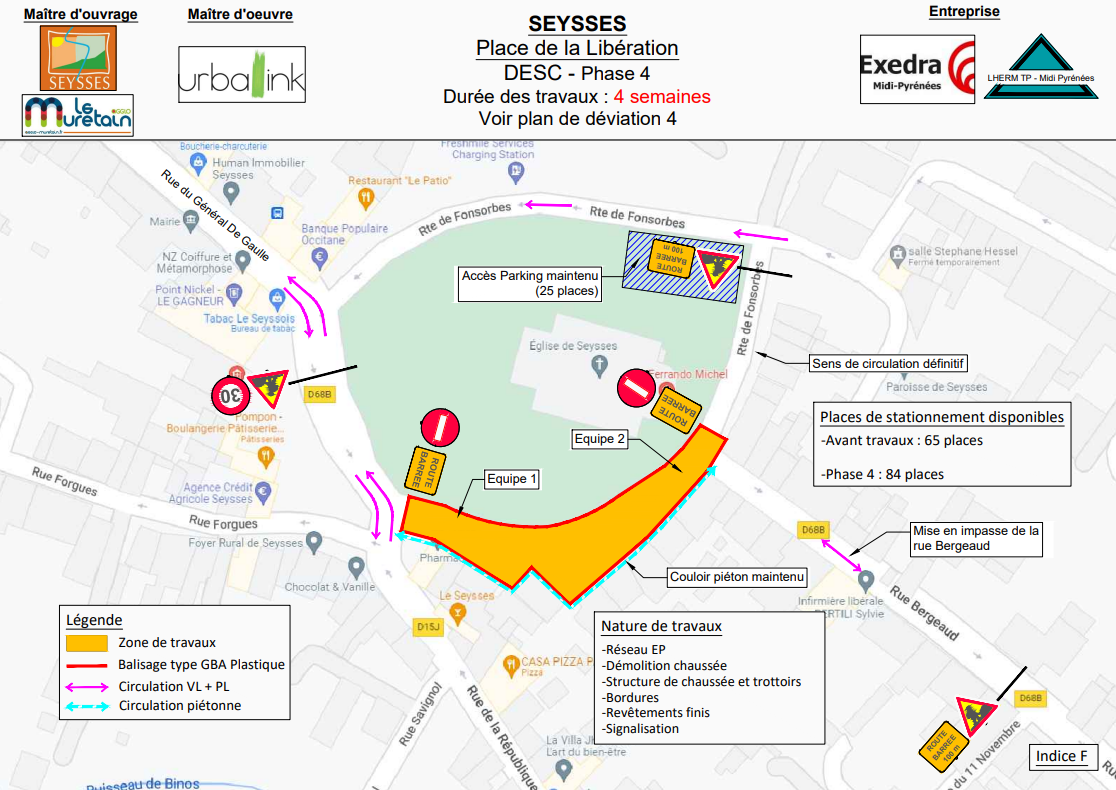

  • Durée estimée des travaux
    4 semaines
  • Places de stationnement disponibles
    Avant travaux : 65 places
    Pendant travaux : environ 84 places
  • Plan de déviation
    Consultable lors du commencement de la phase

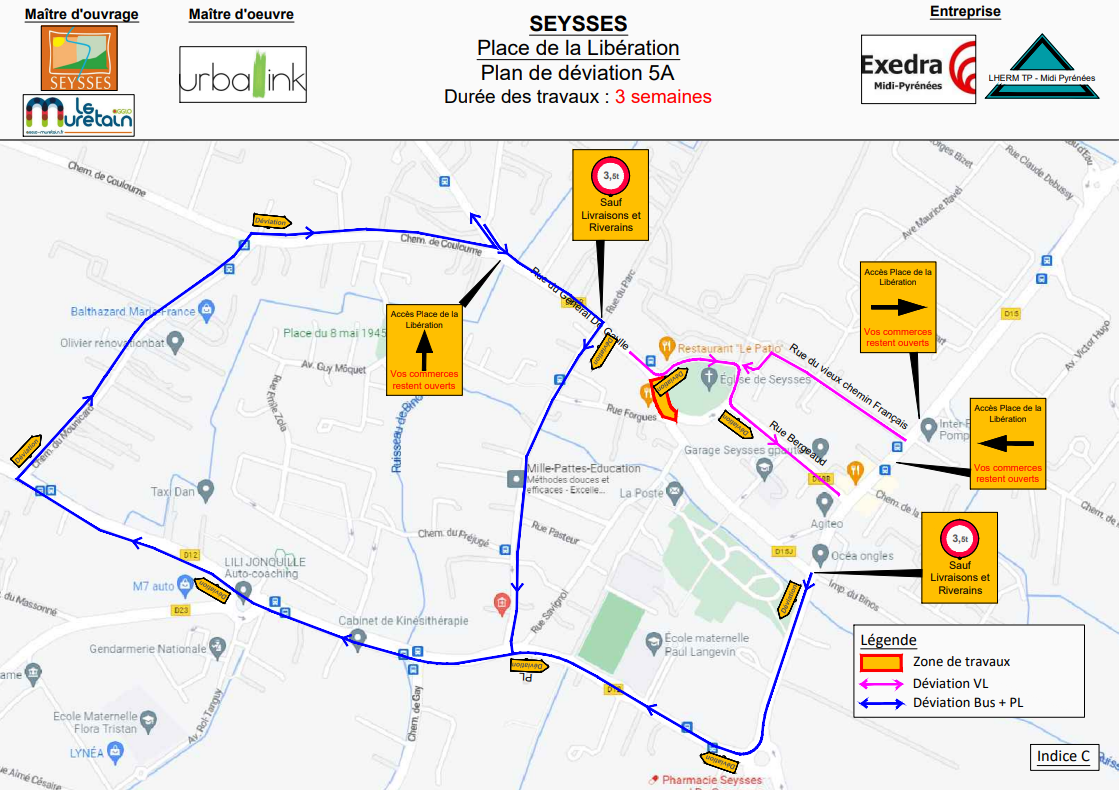

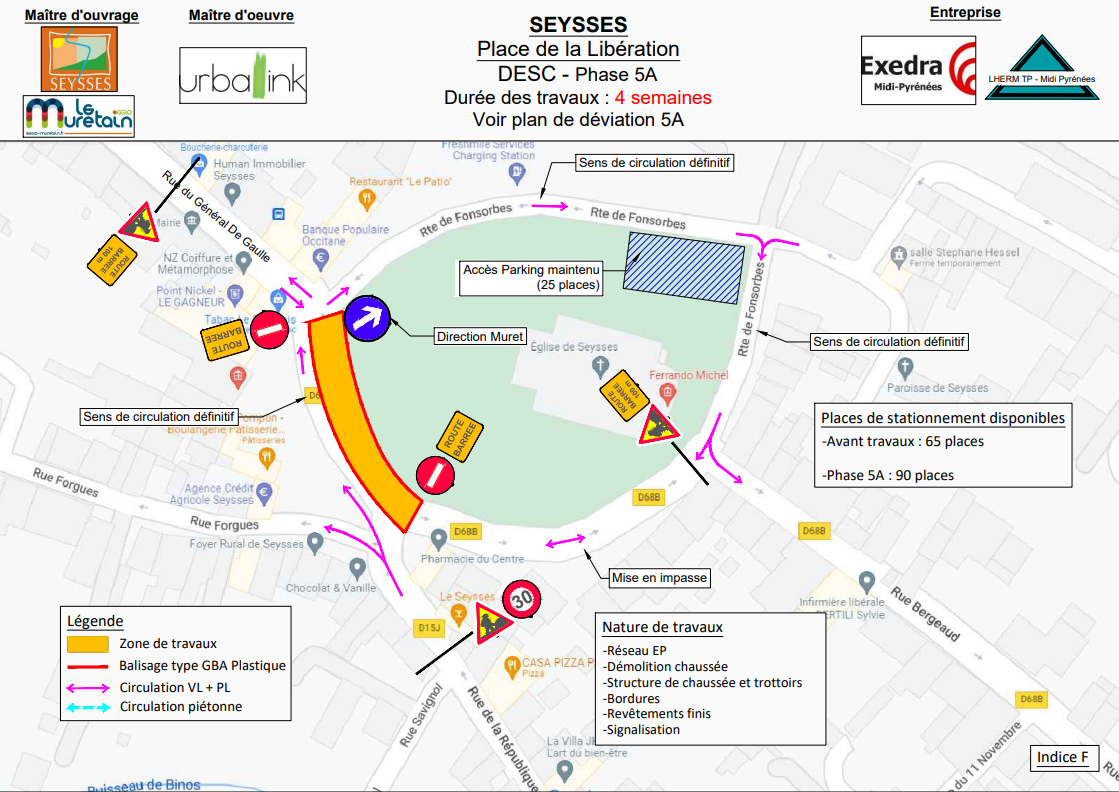

PHASE 5A

  • Durée estimée des travaux
    4 semaines
  • Places de stationnement disponibles
    Avant travaux : 65 places
    Pendant travaux : environ 90 places
  • Plan de déviation
    Consultable lors du commencement de la phase

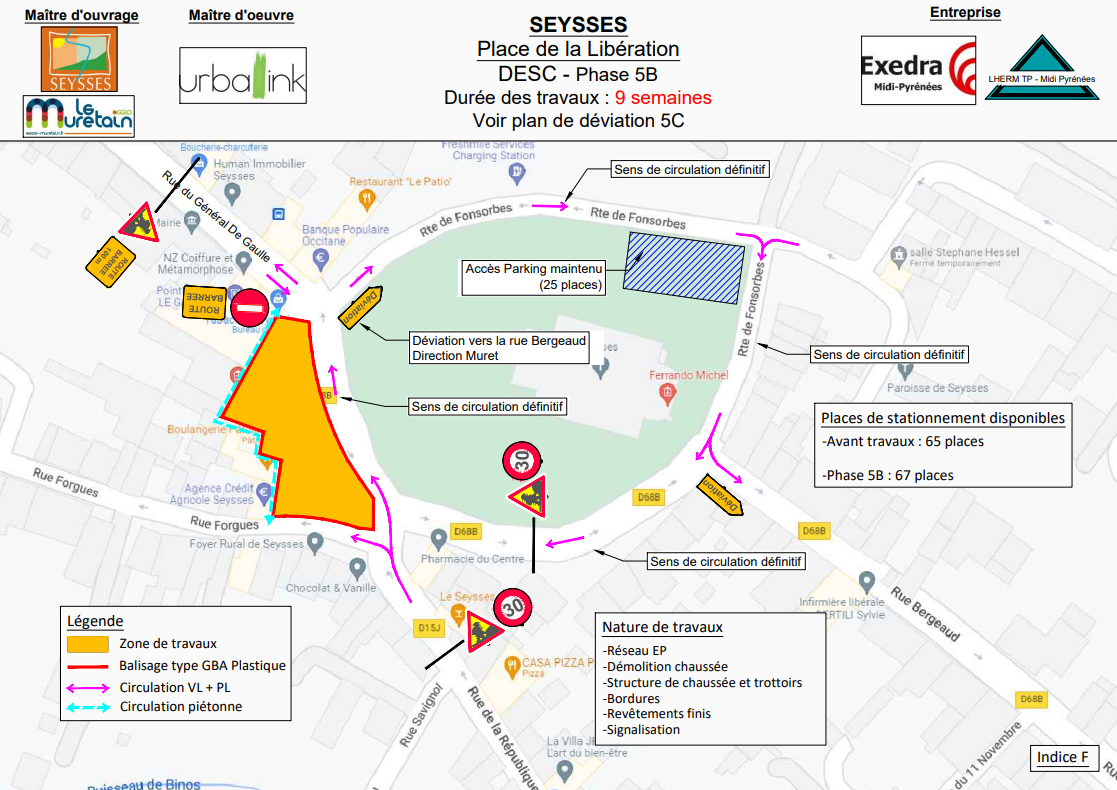

PHASE 5B

  • Durée estimée des travaux
    9 semaines
  • Places de stationnement disponibles
    Avant travaux : 65 places
    Pendant travaux : environ 67 places
  • Plan de déviation
    Consultable lors du commencement de la phase

PHASE 5C

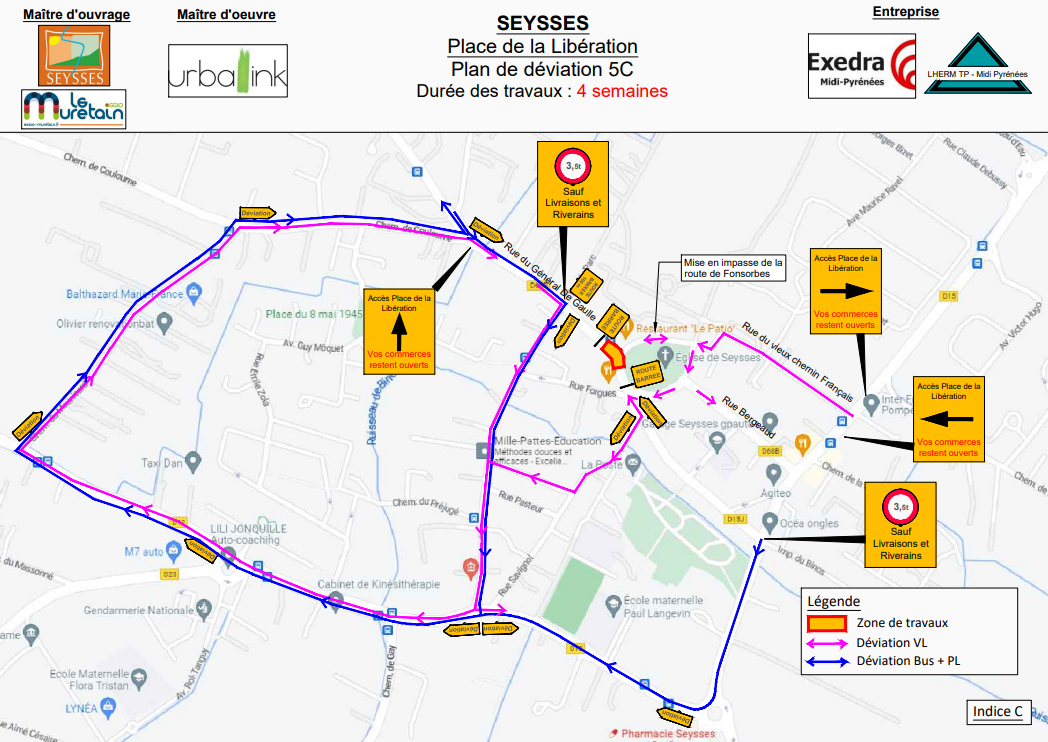

  • Durée estimée des travaux
    4 semaines
  • Places de stationnement disponibles
    Avant travaux : 65 places

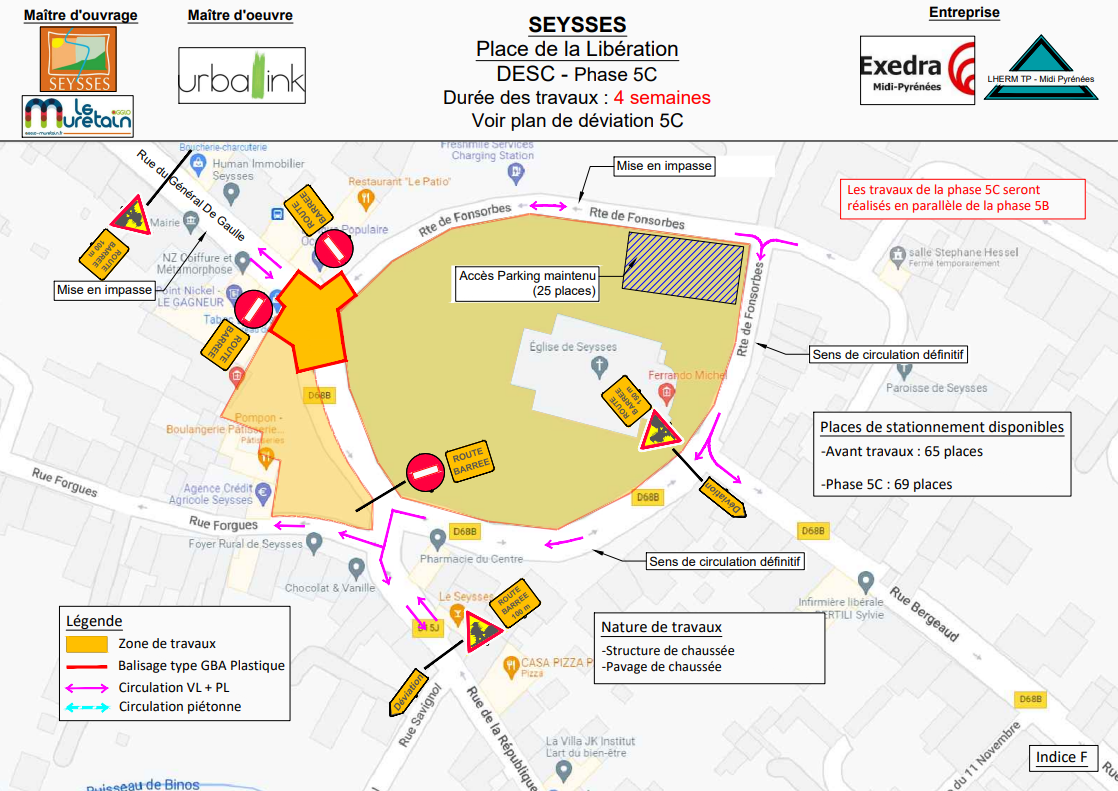

    Pendant travaux : environ 69 places
  • Plan de déviation
    Consultable lors du commencement de la phase

PHASE 5D

  • Durée estimée des travaux

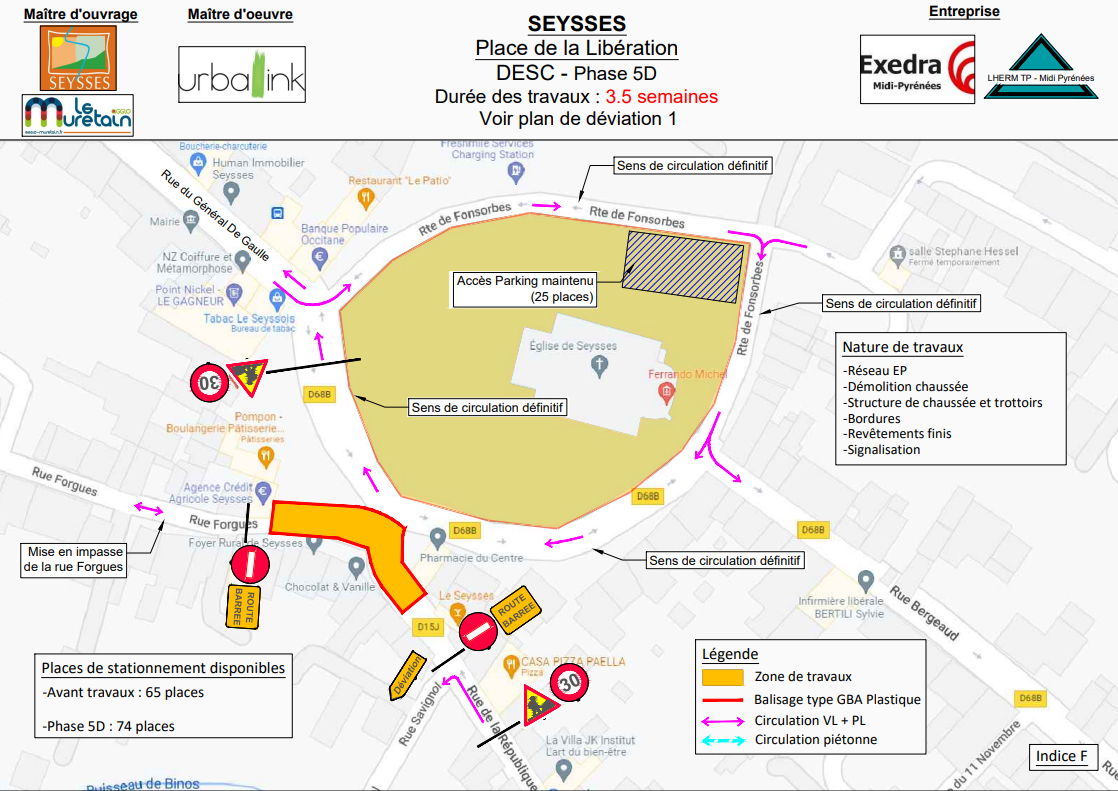

    3,5 semaines
  • Places de stationnement disponibles
    Avant travaux : 65 places
    Pendant travaux : environ 74 places
  • Plan de déviation
    Consultable lors du commencement de la phase

PHASE 6

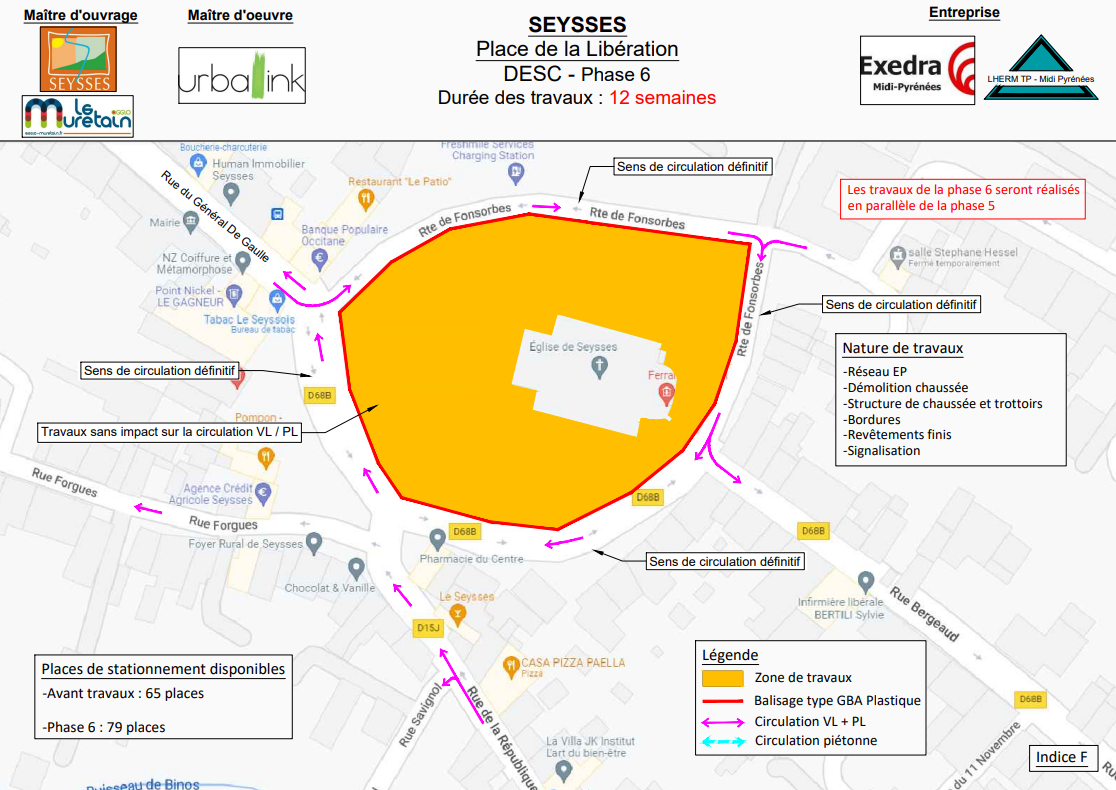

  • Durée estimée des travaux
    12 semaines (en parallèle de la phase 5)
  • Places de stationnement disponibles
    Avant travaux : 65 places
    Pendant travaux : environ 79 places
  • Plan de déviation
    Consultable lors du commencement de la phase
